新房装修攻略(新房装修攻略需要注意得细节)
一年一度的618狂欢又要开始了,不知道大家是不是已经迫不及待等着清空购物车了呢?颐和春天的业主们关于装修要买的大件是不是都挑好了呢?
对于装修小白来说,第一次装修着实会有些无从下手,因为装修顺序如果搞错的话,很容易一失足成千古恨。
考虑到咱们颐和春天交房时间越来越近,业主朋友们即将着手新房装修。今天特地为大家奉上一份详细的装修秘籍,非非非非常实用哦!

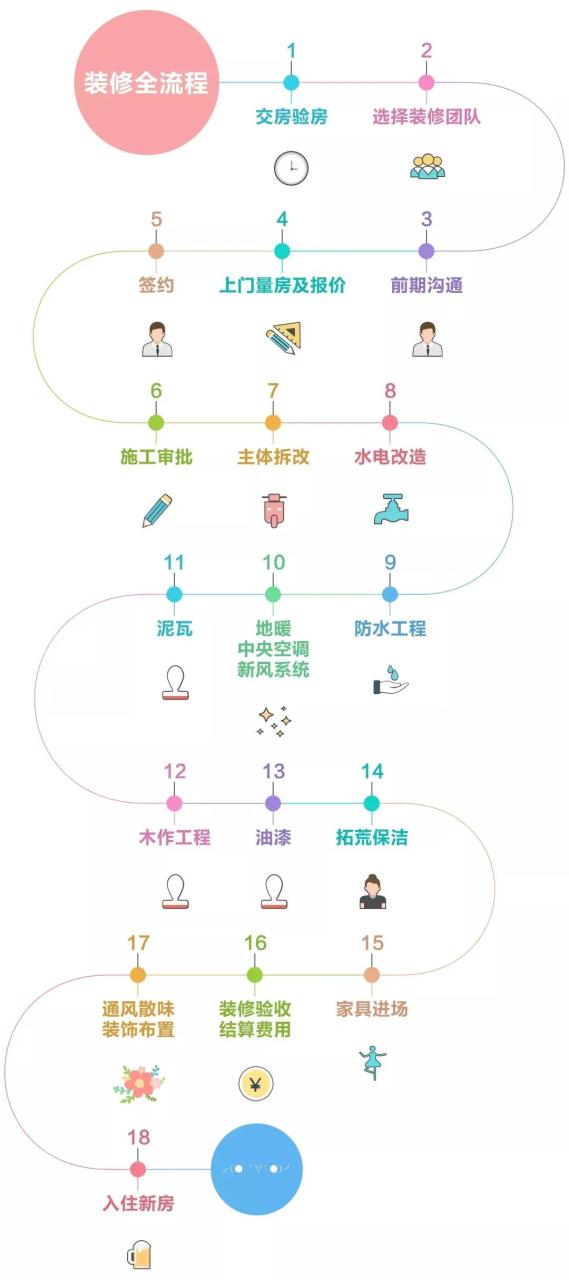

先梳理下装修的顺序:
但其中一些步骤间也可以穿插进行(例如木作吊顶和其他房间地砖),下面咱们详细谈谈主要的装修步骤吧~
01
前期准备阶段
准备阶段流程:交房验房→选择装修团队→需求沟通→量房及报价→签订合同→施工审批
(1)如何选择装修方式?
找装修公司除了看资质、看评价,还要弄明白自己想要怎样的装修方式(全包、半包和清包)。

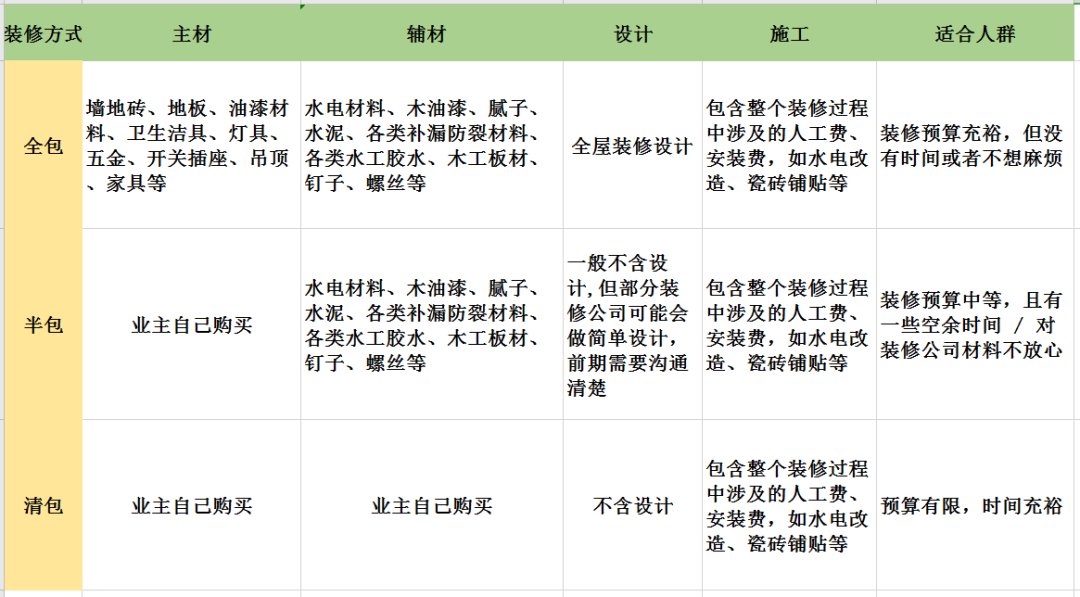

网络示意图
忙碌的上班族不用考虑,直接选全包;半包适合不是很忙又愿意做攻略的朋友;清包只适合业内人士或者有熟识的装修朋友咨询,但建议别轻易尝试。
(2)如何达到自己想要的设计?
不论选择哪种装修方式,我们最终都是希望能够装修出满意的新房,那么最开始的设计,便起到了至关重要的作用!
1、记录自己的设计需求,例如:对原户型布置有哪些不满、采光通风有何要求、功能区间的使用规划、自己的生活习惯偏好、明确自己家里的必须物品等等。
2、多收集一些自己喜欢的效果图。方便跟设计师或者施工方进行交流。
网络示意图
3、对自己的装修预算有个初步的资金规划,硬装和软装费用如何分配。
4、多看家居论坛、微博、公众号,以及相关的家居类APP,尤其是一些装修过来人的装修日记,装修遗憾以及装修攻略。
02
施工进行阶段
施工阶段流程:主体改拆→水电改造→防水工程→地暖、中央空调、新风系统→泥瓦工程→木作工程→油漆工程(→装修质量验收→核对费用)
(1)主体拆迁
主体拆迁是开始装修的第一步,主要包括拆墙、砌墙、铲墙皮、拆暖气、换塑钢窗等等,不过不想动户型的房子也可以跳过这一步。砸墙要注意,承重墙、阳台配重墙、带钢筋混凝土的飘窗窗台不可以砸,会出现安全问题。
网络示意图
(2)水电改造
水电改造,没有后悔药吃。砖上了墙、吊顶一封上,再想加插座可就难了。所以一定要确定好开关、灯具、台盆、浴缸、洗衣机等等确切的位置。
水电改造前,橱柜设计师应上门进行第一次测量,帮你确定好电源、水路的改造方案。墙面开槽尽量少开横槽(承重墙最好别开横槽),因为会减弱墙面受力程度。

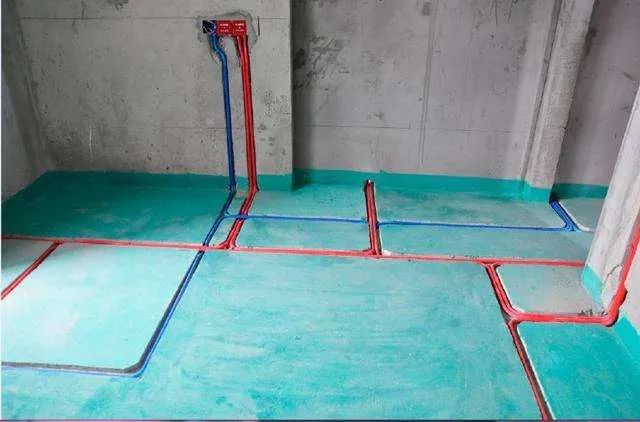

网络示意图
该阶段可以预定:
1.水电工进场前(约3~5天),可以订购厨房橱柜,煤气灶、油烟机等炉具。
2.卫生间这个时候可以去订购马桶、热水器、洗漱盆、浴室柜等卫浴洁具。
3.水电工开线槽结束后,可以开始订购墙砖和地砖。
4.水电安装结束之后,套装门可以预定起来了。
(3)防水工程
防水工程一般只做卫生间、阳台,按需要可以做厨房。卫生间是重中之重,需要做沉箱的也要提前考虑。

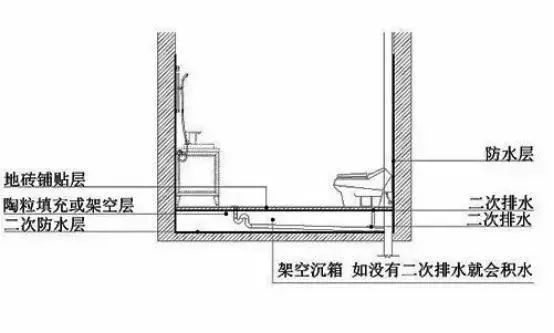

▲ 沉箱的存在,就是为了挽救管道破裂、漏水、防水没做好的情况。
(4)地暖、中央空调、新风系统
这三大电器的管道新房装修攻略,也是这时候进场。基本上卖电器的会有专门的师傅安装,例如松下的新风系统就会安排师傅安装管道等。
(5)泥瓦工程
贴墙砖、地砖是泥瓦师傅的工作。卫生间铺贴前要做闭水试验。除了正常的铺贴外,大家还要注意瓷砖的整体美观,简单来说就是:上墙的砖,宽不能小于10公分以下。

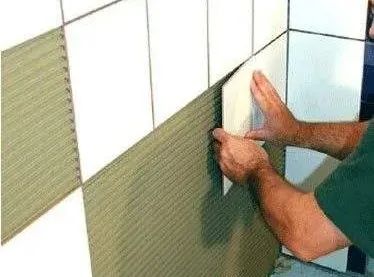

网络示意图
注意:
1.贴砖前,要买好地漏,要买专用的洗衣机或淋浴用地漏,而且要防臭功能。
2.上面的做法比较费砖,如果你准备这样做的话,买砖的时候就要多买一些。
(6)木作工程
木作工程除了家具定制,还有木作吊顶。泥瓦、木作可以穿插施工,只要铺完地砖,确定完成面就可以去做木作吊顶(然后泥瓦师傅再做厨卫墙地砖)。家具除了挑颜色,还要注意板材环保的问题。板材基本上是胶水越多,甲醛越多。
(7)油漆工程
油漆和地砖哪个先进行主要看地砖贵不贵。木地板的话肯定是先处理墙面(挂网、刷腻子、找平、刷漆),再铺。地砖如果比较贵的话,也要先刷墙。
网络示意图
(8)装修质量验收、付款
如果找的公司只负责硬装部分(橱柜、家具另买),那么处理到这个阶段,我们就应该开始验收工作了。
同样要注意,不验收,不结款。
03
入住前的准备
入住阶段流程:拓荒保洁→家电家具进场→通风散味→软装布置→入住
(1)拓荒保洁
拓荒保洁属于选择项,处理的也是地砖上的水泥块、油漆点、玻璃胶之类的一般打扫不好清洁的东西。有些装修公司会包,但处理效果见仁见智。
网络示意图
(2)家具家电进场
家具进场前可以先做个美缝线。家电安装同样有厂家,家具则是推荐尽量找同一家店购买定制,后期售后方便。
(3)通风散味,装饰布置
家装的最后一步,已经由装修转为装饰了,包括窗帘的安装都属于家居配饰环节。但买窗帘,最好是在订好家具之后,以免风格冲突。家居配饰还包括可以考虑买一些绿色植物、挂墙画、摆设工艺品等等。
网络示意图
不知道大家看完是不是有点蒙圈呢
,最后再来看看装修中材料、家电购买的一些注意事项吧!
1.成品门(生产周期长,提前定,测量时要工长在场,相互沟通好)
2.厨柜(有2次上门测量,改水改电的工作取决于厨柜如何设计)
3.烟机、灶具、消毒机、洗碗机等(看好型号,安装厨柜之前购买即可)
4.热水器(厨宝应该同热水器一起买,有优惠,省事
5.瓷砖(要充分考虑瓷砖的损耗!宁多不少,反正最后可以退)
6. 家具(生产周期较长,提前定,买成品时要带户型尺寸图。如定做新房装修攻略,要等到空间全部规划后进行测量)
7. 洁具、龙头(至少保证厨柜2次测量前,定好菜盆的具体尺寸。厨柜安装前,保证菜盆就位)
8.油漆、墙漆、硝基漆等(混油清油后,就是刷墙漆或贴壁纸了)
9.面板、插座(要保证厨柜安装前,插座就位,方便用电)
10.灯具(最好将灯具一次性购齐,节能灯泡质量一定要好)
11.铝扣板(厨卫吊顶用,要求商家全包,防止扣板和边角单算钱)
12.晾衣架、窗轨、卫浴五金件(打孔落灰的咚咚,最好统一安装,然后再保洁)
13.地板(多报数量,可挑余地多些,反正多的退钱)
14.窗帘、床品
